Ю.И. Ребрин
Основы экономики и управления производством
Конспект лекций. Таганрог: Изд-во ТРТУ, 2000. 145 с.

6. Научно-техническая подготовка производства


6.5. Техническая подготовка производства

Техническая подготовка производства включает в себя конструкторскую, технологическую, организационную подготовку производства, а также освоение серийного выпуска новых изделий. На этом этапе новое изделие проходит различные стадии его освоения от опытного образца, полученного в результате НИОКР, через опытную и установочную партии до серийного производства на конкретном действующем предприятии. Основная цель технической подготовки – не просто освоение серийного производства нового изделия, а решение этой задачи с максимальным учетом специфики предприятия-изготовителя и с минимальными затратами на это освоение.

Конструкторская подготовка серийного производства

Цель конструкторской подготовки серийного производства (КПП) - адаптировать конструкторскую документацию ОКР к условиям конкретного серийного производства предприятия-изготовителя. Как правило, конструкторская документация ОКР уже учитывает производственные и технологические возможности предприятий-изготовителей, но условия опытного и серийного производств имеют существенные различия, что приводит к необходимости частичной или даже полной переработки конструкторской документации ОКР.

КПП производится службой главного инженера предприятия, как правило, отделом главного конструктора серийного завода (ОГК) или серийным отделом НИЧ, СКБ, ОКБ и т.д. в соответствии с правилами Единой системы конструкторской документации (ЕСКД).

В процессе КПП разработчики в максимально допустимых пределах должны учитывать конкретные производственные условия предприятия-изготовителя:
- унифицированные и стандартные детали и сборочные единицы, изготовляемые предприятием или предприятиями-смежниками;
- имеющиеся средства технологического оснащения и контроля;
- имеющееся технологическое и нестандартное оборудование, транспортные средства и т.п.

Состав работ на этапе конструкторской подготовки производства предприятия-изготовителя:

1. Получение конструкторской документации от разработчика.
2. Проверка документации на комплектность.
3. Внесение изменений в соответствии с особенностями предприятия-изготовителя.
4. Внесение изменений по результатам отработки конструкции на технологичность.
5. Внесение изменений по результатам технологической подготовки производства.
6. Техническое сопровождение изготовления опытной партии изделий.
7. Внесение изменений в конструкторскую документацию по результатам изготовления опытной партии.
8. Оформление и утверждение документации для изготовления установочной серии.
9. Техническое сопровождение изготовления установочной серии.
10. Оформление и утверждение документации для серийного производства.
11. Выпуск ремонтной, экспортной и иной документации.
12. Техническое сопровождение серийного производства.

В настоящее время все большее место в работах КПП приобретают методы автоматизированного проектирования и создания конструкторских документов (САПР).

Технологическая подготовка производства (ТПП)

Задача ТПП - это обеспечение полной технологической готовности фирмы к производству новых изделий с заданными технико-экономическими показателями (высоким техническим уровнем, качеством изготовления, а также с минимальными трудовыми и материальными издержками - себестоимостью при конкретном техническом уровне предприятия и планируемых объемах производства).

Исходными данными для проведения ТПП являются:
1) полный комплект конструкторской документации на новое изделие;
2) максимальный годовой объем ее выпуска при полном освоении с учетом изготовления запасных частей и поставок по кооперации;
3) предполагаемый срок выпуска изделий и объем выпуска по годам с учетом сезонности;
4) планируемый режим работы предприятия (количество смен, продолжительность рабочей недели);
5) планируемый коэффициент загрузки оборудования основного производства и ремонтная стратегия предприятия;
6) планируемые кооперированные поставки предприятию деталей, узлов полуфабрикатов и предприятия-поставщики;
7) предполагаемые рыночные цены новых товаров с учетом ценовой стратегии предприятия и его целей;
8) принятая стратегия по отношению к риску (с точки зрения наличия дублирующего оборудования);
9) политика социологии труда предприятия.

Технологическая подготовка производства регламентируется стандартами "Единой системы технологической подготовки производства" (ЕСТПП).

Этапы ТПП, содержание работ и исполнители приведены в табл.6.5.

Отработка изделий на технологичность. Технологичность - это экономичность изготовления изделия в конкретных организационно-технологических и производственных условиях при заданных масштабах выпуска.

Таблица 6.5

Этапы ТПП

Содержание работ ТПП

Исполнители

Планирование ТПП

Прогнозирование, планирование и моделирование ТПП.

Служба планирования подготовки производства (ОППП)

Технологическое проектирование


Распределение номенклатуры между цехами и подразделениями предприятия.

ОППП

Разработка технологических маршрутов движения объектов производства.

ОППП

Разработка техпроцессов изготовления и контроля деталей, сборки и испытаний и всей прочей технологической документации.

Отделы главных специалистов (ОГТ, ОГС, ОГМет и др.)

Типизация технологических процессов, разработка базовых и групповых процессов.

-"-

Технико-экономическое обоснование технологических процессов

Отделы главных специалистов, экономический отдел

Выбор оборудования

Выбор и обоснование универсального, специального, агрегатного и нестандартного оборудования.
Выдача заданий на проектирование этого оборудования, а также на проектирование гибких автоматических, автоматизированных, роботизированных линий и комплексов, конвейеров, транспортных средств и т.п.

Отделы главных специалистов

Выбор и технологическое конструирование оснастки

Выбор необходимого специального, универсального и унифицированного оснащения.
Проектирование (технологическое конструирование) оснастки.
Технико-экономические обоснования выбора и применения оснастки

Технологические и конструкторские отделы главных специалистов.
Экономический отдел

Нормирование

Установление пооперационных технических норм времени всех технологических процессов.
Расчеты норм расходов материалов (подетальные и сводные)

Отдел труда и зарплаты.
Отделы главных специалистов.
ОГТ

Отработка изделий на технологичность (технологический контроль) производится на всех этапах создания конструкторской документации:
- на стадии эскизного проекта производится анализ конкретных конструкторских решений, в том числе целесообразности выбранных материалов, рациональности и технологичности членения конструкции на сборочные единицы, блоки, агрегаты, обеспечение простоты сборки, разборки и т.п.;
- на стадиях технического и рабочего проектов принимаются окончательные решения о технологичности изделия и точности изготовления его элементов;
- на стадии изготовления опытного образца и опытной партии завершается отработка конструкции на технологичность (конкретизируются условия обеспечения технологичности, в том числе возможность использования типовых технических процессов, унифицированной переналаживаемой оснастки и имеющегося или производимого оборудования.

Показатели технологичности конструкции:
- технологическая рациональность конструктивных решений;
- преемственность конструкции.

Технологическую рациональность характеризуют:
- трудоемкость изготовления;
- удельная материалоемкость;
- коэффициент использования материалов;
- технологическая себестоимость;
- удельная энергоемкость изготовления изделия;
- удельная трудоемкость подготовки изделия к функционированию;
- коэффициент применяемости материалов;
- коэффициент применения групповых и типовых технологических процессов и др.

Преемственность конструкции характеризуют:
1) коэффициент применяемости

Кпр = (m - mор)/m ,

где m - общее количество типоразмеров (наименований) деталей (элементов, микросхем и т.п.);
mор - количество оригинальных деталей;

2) коэффициент повторяемости

,

где mоб - общее количество деталей;

3) коэффициент унификации

,

где mу - число унифицированных стандартных и заимствованных деталей, выпускаемых предприятиями отрасли;

4) коэффициент стандартизации

,

где mст - число стандартных деталей.

Коэффициенты Кпр, Кп, Ку, Кст правильней рассчитать по отношению к трудоемкости элементов.

Выбор оптимального варианта технологического процесса. В различных вариантах технологических процессов изготовления новых изделий могут применяться различные заготовки, оборудование, технологическая оснастка и т.д., что приводит к различной трудоемкости, производительности и использованию рабочих различной квалификации.

Основными критериями для выбора оптимального технологического процесса являются себестоимость и производительность. Для упрощения расчетов используют технологическую себестоимость, которая является частью полной себестоимости и учитывает затраты, зависящие от варианта технологического процесса. Графически варианты 1 и 2 могут быть представлены прямыми линиями (рис.6.2).

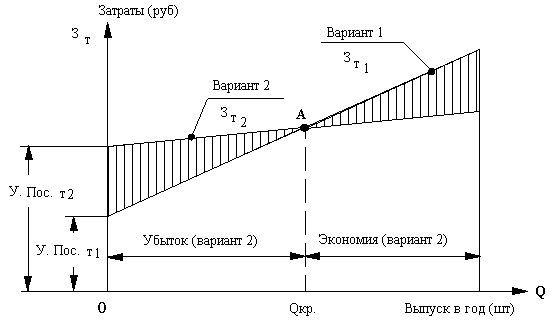

Рис. 6.2. График сравнительной оценки двух вариантов технологического процесса

Точка пересечения этих линий А определяет критическое количество деталей Qкр, при котором оба варианта будут равноценными, то есть,

или

,

откуда

.

где З – общие затраты на техпроцесс;
Упос и Упер - соответственно условно-постоянные и условно-переменные затраты.

В нашем примере при объеме выпуска изделий меньше критического более экономичным будет вариант 1, а при количестве изделий больше критического - вариант 2.

Выбор наиболее экономичного варианта реализации технологического процесса из множества возможных способов изготовления продукции следует в общем случае осуществлять по минимуму приведенных затрат, которые принимаются в качестве критерия оптимальности. Однако для сопоставления вариантов технологических процессов во многих случаях достаточно ограничиться расчетом технологической себестоимости выпуска. В последнюю входят, как было сказано ранее, лишь затраты, меняющиеся только при изменении вариантов.

Поэтому в дальнейшем в качестве ценовой функции используются не полные приведенные затраты, а минимум суммы

,

где - технологическая себестоимость годового выпуска по варианту изготовления;
Ен - нормативный коэффициент эффективности;
Кi - капитальные вложения, изменяющиеся при смене варианта технологического процесса.

Организационная подготовка производства (ОПП)

Функции организационной подготовки производства:
1) плановые (в том числе предпроизводственные расчеты хода производства, загрузки оборудования, движения материальных потоков, выпуска на стадии освоения);
2) обеспечивающие (кадрами, оборудованием, материалами, полуфабрикатами, финансовыми средствами);
3) проектные (проектирование участков и цехов, планировка расположения оборудования).

В процессе организационной подготовки производства используются конструкторская, технологическая документации и данные для проведения технологической подготовки производства. Этапы ОПП, содержание работ и их исполнители приведены в табл.6.6.

Характер изменения технико-экономических показателей новых изделий на стадии освоения

Начальный этап освоения выпуска новых изделий характеризуется повышенными издержками. Причину этого можно объяснить следующими факторами:
- небольшим объемом выпуска изделий, на который распределяется условно-постоянные расходы, связанные с освоением новых изделий;
- повышенной трудоемкостью и фондоемкостью изготовления (из-за постепенности отладки оборудования; неполной оснащенности техпроцессов специальным оборудованием и оснасткой; недостаточной опытности рабочих и ИТР);
- большим количеством переналадок (например, прессового оборудования);
- повышенным браком;
- затратами на обучение персонала;
- доплатами до среднего уровня зарплаты в период освоения и др.

По мере наращивания объема выпуска новых изделий происходит и снижение издержек производства. Возможные пути повышения эффективности производства на стадии освоения приведены на рис. 6.3.

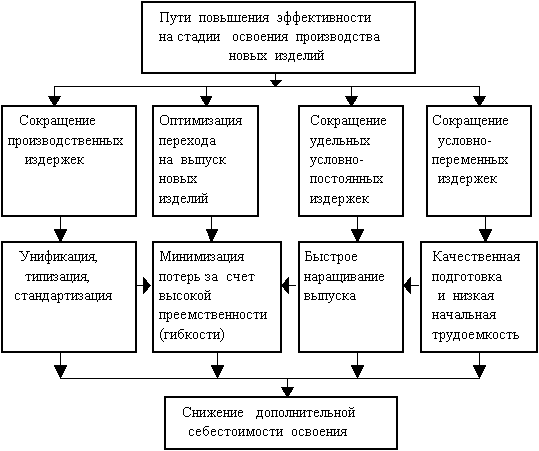

Рис. 6.3. Основные направления получения экономического эффекта
в процессе освоения новых изделий

Минимизация потерь тесно связана с характеристикой наращивания выпуска, которая в свою очередь зависит от снижения трудоемкости изделия в процессе освоения.

Для каждого конкретного предприятия, которое характеризуется выпуском определенного вида изделий, уровнем технологии, организацией и т.д., можно установить корреляционную зависимость между суммарным объемом выпуска и его трудоемкостью на основе статистических данных освоения производства раннее выпустившихся изделий. Аналогичную зависимость можно установить и для суммарного объема выпуска и себестоимости:

где З1 и a - себестоимость или трудоемкость изготовления первого изделия, с которого считается начало освоения; Qiи x- порядковый номер изделия с начала выпуска; b - показатель степени, характеризующий крутизну кривой освоения (0,05-0,75) данного конкретного предприятия. Для удобства используют систему прямоугольных координат с логарифмическими шкалами. Тогда функция снижения себестоимости (трудоемкости) представляет прямую линию, тангенс наклона которой соответствует показателю степени (- b), так как

log y=log a - blog x.

При увеличении выпуска в определенное число раз себестоимость (трудоемкость) осваиваемого изделия будет изменяться тоже в определенное число раз. Принято определять величиной коэффициента освоения (Кос) то снижение себестоимости, которым будет характеризоваться каждое удвоение выпуска.

Показатель степени b и коэффициент освоения Кос связаны между собой зависимостью

b=log Koc/log 2.

Например, коэффициенту освоения Кос=0,7 будет соответствовать b=0,546; Кос=0,8 - b=0,322; Кос=0,9 - b=0,152 и т.д. Практика показывает, что для приборостроительных предприятий Кос лежит в пределах 0,7 до 0,9, а наиболее часто встречающийся равен 0,8.

Таблица 6.6

№п/п

Этапы и содержание работ ОПП

Исполнители

1

Планирование и моделирование процессов ОПП

Отдел планирования подготовки производства (ОППП)

2

Изготовление специальной технологической и контрольной оснастки

Отдел инструментального хозяйства (ОИХ), инструментальные цеха

3

Расчет количества и номенклатуры дополнительного оборудования, составления заявок и размещение заказов на него

ОГТ (бюро мощностей),

ОКС (или ОМТС)

4

Расчеты движения деталей и хода будущего производства; расчеты поточных линий; загрузки рабочих мест; расчеты оперативно-плановых нормативов, циклов, величин партий, заделов

Планово-диспетчерский отдел (ПДО), отделы главных специалистов (ОГГ, ОГС, ОГМет и др)

5

Планирование работы вспомогательных цехов и служб, а также обслуживающих подразделений

ОИХ, отдел главного механика, отдел главного энергетика, транспортный отдел, отдел складского хозяйства

6

Расчеты и проектирование планировок оборудования и рабочих мест, формирование производственных участков

Отделы главных специалистов (ОГТ, ОГС, ОГМет и др),

ООТ и З

7

Проектирование и выбор межоперационного транспорта, тары, оргтехоснастки и вспомогательного оборудования; составление заявок и размещение заказов

Отдел нестандартного оборудования (механизации и автоматизации),

отделы главных специалистов, ОМТС

8

Изготовление средств транспорта, тары и прочего вспомогательного оборудования

Цеха вспомогательного производства, ОМА


9

Приемка, комплектация и расстановка основного, вспомогательного оборудования, средств транспорта и оргтехоснастки на рабочих местах

ОГМ, ОГЭ, ОМА, цеха вспомогательного производства

10

Обеспечение материалами, деталями и узлами, получаемыми по кооперации

ОМТС, отдел внешней кооперации (ОВК), отдел комплектации (ОКП)

11

Подготовка и комплектование кадров

Отдел кадров (ОК), ООТиЗ

12

Организация изготовления опытной и установочной партий, свертывание выпуска старой продукции и развертывание производства новых изделий

Производственный отдел (ПО),

производственные цехи, отделы главных специалистов

13

Определение себестоимости и цены изделий

ПЭО, отдел маркетинга

14

Подготовка обеспечения товародвижения, распространение новых изделий и стимулирование сбыта

Отдел маркетинга

Так, например, если З10=1000 тыс.руб., начало освоения считается с десятого изделия при Кос=0,8, то З20=800 тыс.руб.; З40=640 тыс.руб.; З80=512 тыс.руб.

Величины Кос и показателя b зависят от факторов:
- технических (конструктивных, тщательности испытаний и др.);
- технологических;
- материально-технических;
- организационных;
- субъективных.

Момент конца освоения характеризуется конечными показателями XE или (QE YE или ЗE) . Зная конечные достигнутые значения величины себестоимости и величину b или Кос, можно построить кривую освоения.

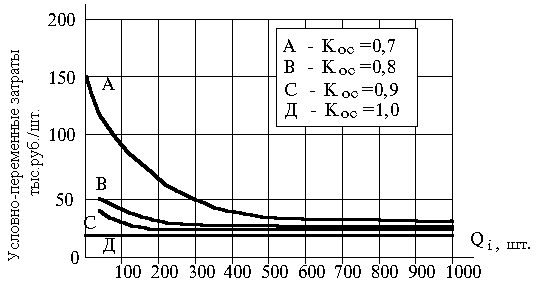

На рис. 6.4. приведены кривые освоения, соответствующие коэффициентам Кос= 0,9, Кос= 0,8, Кос= 07 для условно-переменных издержек. Чем меньше Кос (и соответственно больше показатель b), тем большие потери несет потом предприятие на этапе освоения.

Рис. 6.4. Варианты изменения условно-переменных издержек
на стадии освоения

Предыдущая страница | Оглавление | Следующая страница
